莆田市邮政大楼地下工程防水施工技术

 二维码 56
作者:福建省七建建筑工程公司 陈奋标

[提要]结合工程实践,总结了地下工程防水施工中应注意的各个环节及所采取的技术措施。

1   工程概况
     莆田市邮政大楼工程地下1层,地上主楼23层,建筑物高度92.5m,建筑面积25533m2。地下室东西宽44.4m,南北宽30m成L形平面,占地面积1700m2。基础底板埋深5.58m,筒心电梯井坑埋深7.25m。地下工程底板防水面积1800m2,外墙及顶板防水面积1400m2。

2   防水材料的选择

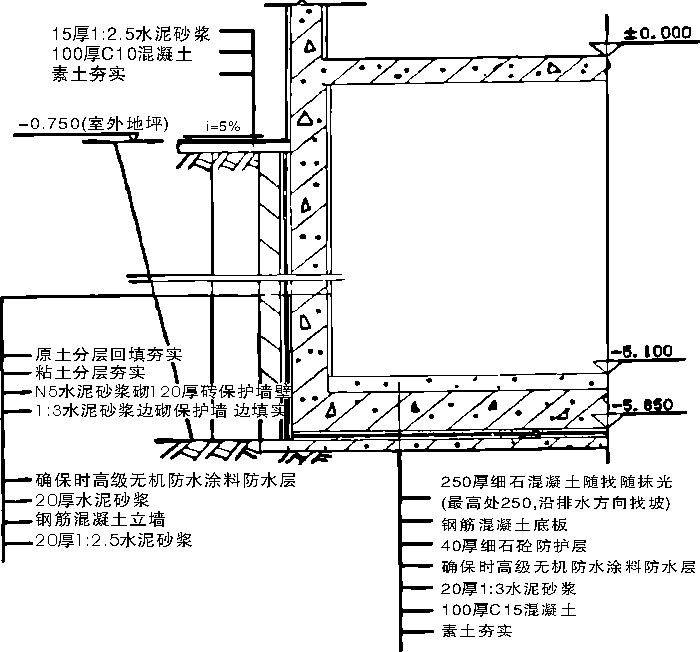

     防水工程的质量在很大程度上取决于防水材料的性能及地下水的实际状态。本工程设计采用了结构自防水及防水涂膜相结合的刚性防水方案。结构自防水选用掺UEA膨胀剂、抗渗等级S8的混凝土。底板下、外墙(迎水面)采用确保时高级无机(COPROX)防水涂料防水相结合。如图1示。

3   结构自防水混凝土施工与技术措施
     结构自防水砼工程质量的好坏不仅取决于原财料的质量及其配合比,而且施工过程中的搅拌、运输、浇筑、振捣及养护等都将对砼质量有很大的影响。因此施工时,必须对上述各个环节严加控制,严格按有关规范规程进行施工。

3.1   施工要点
     (1)自防水砼工程的施工,关键在砼自密性的优劣,应尽可能做到一次浇筑完成。对于大体积防水砼工程,可采取分区浇筑,使用发热低的水泥或掺外加剂等相应措施,以减少温度裂缝。
     (2)施工期间,应做好基坑降水排水工作,使地下水面低于施工底面30cm以下,严防地下水及地面水流入基坑造成积水,影响砼正常硬化,导致砼强度及抗渗性降低。
     (3)自防水砼的配合比应通过试验选定。配料必须按配合比准确计量,不得用体积法计量。
     (4)浇捣砼的入模自由倾落高度若超过1.5m时,须用串筒、溜管等辅助工具将砼送入,以免造成石子滚落离析现象。模板窄高、钢筋较密不易浇筑时,可从侧模予留处浇筑。
     (5)砼必须采用机械振捣密实,振捣时间以砼开始泛浆和不冒气泡为止,并应避免漏振、欠振和超振。
     (6)自防水砼的养护对其抗渗性能影响极大,因此当砼进入终凝时,即应开始浇水养护,养护时间不应少于14d。

3.2   地下室底板砼配合比及施工
     为了保证砼的强度、抗渗性、防裂,降低施工进程中砼的水化热及温度差,确保底板大体积砼浇捣后不出现裂缝,提高结构自身防渗能力,采取如下技术措施:
     (1)合理选择砼的配合比,本工程选用顺昌水泥厂生产的普R炼石牌525#水泥。掺入适量的微膨胀剂,使砼得到补偿收缩,减少砼的温度应力。其设计强度C30,抗渗等级S8。机拌机械振捣,坍落度控制在4.0mm-6.0mm。
     (2)石子、砂子的含泥量控制在1%—3%。
     (3)采用分段分层浇筑砼,分层振捣密实以使砼的水化热能尽快散失。底板砼应连续浇捣,不应留施工缝,墙体水平施工缝留在高出底板上表面200mm以上的墙身上,水平施工缝上采用钢板止水带。
     (4)作好测温工作,控制砼的内部温度与表面温度,以及表面温度与环境温度之差均不超过25℃。
     (5)改善约束条件。根据工程特点,在底板四周采取砖砌隔离墙,作为底板外围的模板,减少大体积砼的外约束力。

3.3   地下室外墙施工
     外墙砼设计标号为C40,抗渗等级S8。其配合比为:水:水泥:砂:石子:UEA=0.45:10:1.29:2.20:0.12。
     外墙砼采用分层浇捣,振捣从浇筑层的底层开始,严防墙脚砼产生漏浆“蜂窝烂脚”现象。**层浇捣高度≤500mm,每次浇捣高度≤1000mm。浇捣时分二个作业小组,自北向开始分开,至南向结束闭合,不留施工缝。为了防止外墙砼干缩和温差引起裂缝,在砼初凝后,墙顶盖上草袋,墙面挂麻袋日夜喷水,加强养护。经养护14d后,将外墙模板拆除,外墙砼质量良好,未发现干缩,裂缝现象,砼表面平整光滑。
     砼结构内的预埋铁件,穿墙管道以及结构的后浇缝部位,均为防水薄弱环节,应采取措施,认真施工。针对这些薄弱环节,对外墙结构施工采取了以下技术措施:
     (1)模板固定采用螺栓穿过砼结构时,应采取止水措施,即在螺栓两端加焊止水环,满焊严密。
     (2)在施工缝上浇筑砼前,应将施工缝外的砼表面凿毛,清除浮粒和杂物,用水冲洗干净,保持湿润,再铺上一层20-25mm厚与砼配合比相同的水泥砂浆。
     (3)预埋铁件的防水用加焊止水钢板的方法。
     (4)剪力墙必须配合建施、水施、暖施、电施、动施要求预留孔洞,所有预埋件、预留孔都应事前预埋准确,严禁砼浇筑后打凿。
    (5)穿墙管边的防水处理,在管道穿过砼结构上,预埋套管,套管上加焊止水环,要满焊严密。

4   防水涂料施工
     4.1   底板确保时防水层的施工
     (1)配料。将确保时防水粉与清水按防水粉:水=1:0.75(重量比)放入容器,搅拌均匀成糊状后,即可施工。
     (2)涂抹施工。将搅拌均匀的糊状胶料用钢刮子或硬胶板均匀,顺序地刮压在基面上,要紧密搭接不得留缝隙。涂刷分二道进行,第二道一般在**道刮压后8-10小时左右进行,每道涂层之间应垂直交叉涂刷,角部、接缝处要加强处理。
确保时涂层施工完毕后,应立即进行外观检查,涂层应厚薄均匀,不得有漏涂和漏底,凡涂层不符合要求的地方,应重新施涂。
     (3)防水保护层。底板涂层经24小时湿润养护后,经过检查合格办理隐蔽工程验收记录后,浇捣40厚细石混凝土保护层,立面及转角采用20mm厚水泥砂浆粉刷保护,终凝12小时内喷水养护,以保证保护层的强度。

     4.2   外墙确保时的施工
     在外模拆除进行基层处理,清洗干净,干燥后刷纯水浆一道,用1:2:5水泥砂浆粉20mm厚找平层。在其干固后即开始防水涂膜的施工。涂膜分二道施工,在完成6小时后开始湿润养护。办理隐蔽工程验收记录后,按设计要求彻120厚砖保护,墙边用1:3水泥砂浆保护墙边填实。地下室施工完毕后,用干容性16kN/m3的粘土进行回填并在四周均匀分层夯实。

     5   结束语
     在地下室防水工程的结构自防水砼、防水涂料涂层的施工中采取了确实有效的技术措施,确保了地下室防水的可靠性。本工程地下室分部分项工程经设计单位、建设单位、工程质量监督站等有关人员中间验收,其质量评定为优良,且地下室经过二个雨季的检验,未发现渗漏现象,取得了满意的防水效果。
